Deprecated: Creation of dynamic property db::$querynum is deprecated in /www/wwwroot/yxpic.com/inc/func.php on line 1413

Deprecated: Creation of dynamic property db::$database is deprecated in /www/wwwroot/yxpic.com/inc/func.php on line 1414

Deprecated: Creation of dynamic property db::$Stmt is deprecated in /www/wwwroot/yxpic.com/inc/func.php on line 1453

Deprecated: Creation of dynamic property db::$Sql is deprecated in /www/wwwroot/yxpic.com/inc/func.php on line 1454
2006年造价工程师案例分析试题_M系列_Ag8九游会_J9九游会亚洲
首页 > 亚洲九游会 > M系列

2006年造价工程师案例分析试题

时间: 2024-07-28 22:11:54 |   作者: M系列

  某工业项目计算期为l0年,建设期2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第l年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分两年各投入l000万元,余下的500万元在投产年初作为流动资产金额的投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。

  该项目固定资产投资总额中,预计85%形成固定资产,15%形成非货币性资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,非货币性资产按5年平均摊销。

  该项目计算期第3年的经营成本为1500万元、第4年至第10年的经营成本为1800万元。设计生产能力为50万件,销售价格(不含税)54元/件。产品固定成本占年总成本的40%。

  1.列式计算固定资产年折旧额及非货币性资产摊销费,并按答题纸表l.1所列项目填写相应数字。

  4.以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。

  结果表明,当项目产量小于30.56万件时,项目开始亏损;当项目产量大于30.56万件时,项目开始盈利。

  某咨询公司受业主委托,对某设计院提出的8000m2工程量的屋面工程的A、B、C三个设计的具体方案进行评价。该工业生产厂房的设计使用年数的限制为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形好看性(F4)、与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:Fl、F3、F2、F5、F4,各方案的每项评价指标得分见表2.1.各方案有关经济数据见表2.2.基准折现率为6%,资金时间价值系数见表2.3.

  1.用0-1评分法确定各项评价指标的权重并把计算结果填入答题纸表2.4.

  3.计算该工程各方案的工程总造价和全寿命周期年度费用,从中选择最经济的方案(注:不考虑建设期差异的影响,每次大修给业主带来不便的损失为1万元,各方案均无残值)。

  某总承包企业拟开拓国内某大城市工程承包市场。经调查该市目前有A、B两个BOT项目将要招标。两个项目建成后经营期限均为15年。

  为了顺利进行投标,企业经营部将在该市投标全过程按先后顺序分解为以下几项工作:(1)投标申请;(2)接受资格审核检查;(3)领取招标文件;(4)参加投标预备会;(5)参加现场踏勘;(6)编制投标文件;(7)编制项目可行性研究论证报告;(8)投送投标文件;(9)投标文件内容说明与陈述;(10)参加开标会议;(11)签订合同。

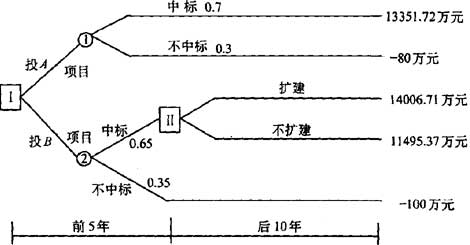

  3.据估计:投A项目中标概率为0.7,不中标费用损失80万元;投B项目中标概率为0.65,不中标费用损失l00万元。若投B项目中标并建成经营5年后,能自行决定是不是扩建,如果扩建,其扩建投资4000万元,扩建后B项目每年运营收益增加1000万元。

  某施工单位与建筑设计企业按《建设工程项目施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。

  (1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A维持的时间延长l0天,增加人工费2万元、材料费4万元、机械费3万元。

  (2)基坑开挖时因边坡支撑失稳坍塌,造成工作占维持的时间延长l5天,增加人工费l万元、材料费l万元、机械费2万元。

  (3)因不可抗力而引起实施工程单位的供电设施发生火灾,使工作C维持的时间延长10天,增加人工费1.5万元、其他损失费5万元。

  (4)结构施工阶段因建筑设计企业提出工程变更,导致实施工程单位增加人工费4万元、材料费6万元、机械费5万元,工作E维持的时间延长30天。

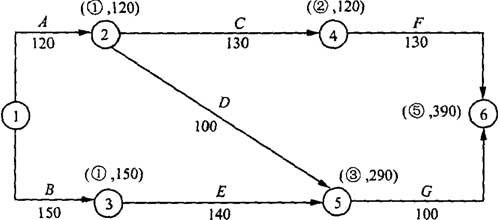

  1.按照图4.1的施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程是否能按合同工期要求完工?

  2.对于施工全套工艺流程中发生的事件,实施工程单位是不是能够获得工期和费用补偿?分别说明理由。

  4.施工单位租赁土方施工机械用于工作A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

  关键路线:①→③→⑤→⑥,计算工期为390天,按此计划该工程可以按合同工期要求完工。

  事件(1):不能获得工期补偿,因为工作A的延期没有超过其总时差;能够得到费用补偿,因为图纸未标明的地下障碍物属于建设单位风险的范畴。

  事件(2):不能获得工期和费用补偿,因为基坑边坡支撑失稳坍塌属于实施工程单位施工方案有误,应由承包商承担该风险。

  事件(3):能获得工期补偿,应由建筑设计企业承担不可抗力的工期风险;不能获得费用补偿,因不可抗力发生的费用应由双方分别承担各自的费用损失。

  事件(4):能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。

  事件(5):不能获得费用补偿,因该工程是固定总价合同,物价上涨风险应由实施工程单位承担。

  施工单位可获得的工期延期补偿为30天,因为考虑建设单位应承担责任或风险的事件:(1)工作A延长l0天;(3)工作C延长l0天;(4)工作E延长30天,新的计算工期为420天,420-390=30(天)。

  施工单位应得到l0天的租金补偿,补偿费用为10天×1500元/天=1.5万元,因为工作A的延长导致该租赁机械在现场的滞留时间增加了l0天,工作B不予补偿。

  某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。

  (1)分项工程清单中含有两个分项工程,工程量分别为甲项4500m3,乙项31 000m3,清单报价中,甲项综合单价为200元/m3,乙项综合单价为l2.93元/m3,乙项综合单价的单价分析表见表5.1.当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1.(2)措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分部分项工程量清单计价合计为基数进行结算。剩余的4项措施费用共计l6万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。

  (3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。

  (4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。

  (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。

  (6)该项工程的质量保证金为签约合同价款的3%,自第l个月起,从承包商的进度款中,按3%的比例扣留。

  合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表5.2所示。

  4.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做必要的说明。

  第1个月的分部分项工程量清单计价合计:(1600×200+8000×12.93)=42.34(万元)

  截至第3个月未,甲分项工程累计完成工程量l600+1600+1000=4200m3,与清单工程量4500 m3相比,(4500-4200)/4500=6.67%10%,应按原价结算;乙分项工程累计完成工程量25 000m3,与清单工程量31 000m3相比,(31 000-25 000)/31 000=19.35%10%,按合同条款,乙分项工程的全部工程量应按调整后的单价计算,第3个月的分部分项工程量清单计价合计应为:

  本试题分三个专业(1.土建工程、Ⅱ.工业管道安装工程、Ⅲ.电气安装工程),请任选其中一题作答。若选作多题,按所答的第一题(卷面顺序)计分。

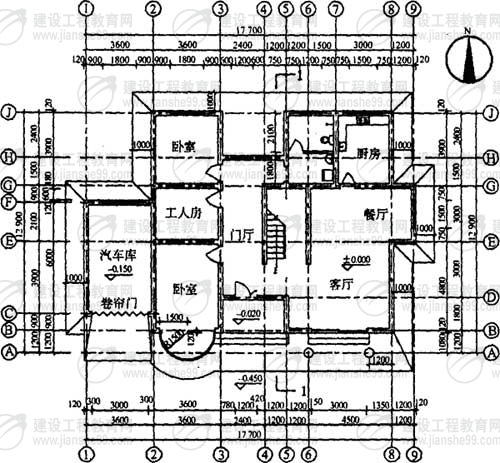

  某别墅部分设计如图6.I所示。墙体除注明外均为240mm厚。坡屋面构造做法:钢筋混凝土屋面板表面清扫干净,素水泥浆一道,20mm厚l:3水泥砂浆找平,刷热防水膏,采用20mm厚1:3干硬性水泥砂浆防水保护层;25mm厚1:1:4水泥石灰砂浆铺瓦屋面。卧室地面构造做法:素土夯实,60mm厚C10混凝土垫层,20mm厚l:2水泥砂浆抹面压光。卧室按面构造做法:150mm现浇钢筋混凝土楼板,素水泥浆一道,20mm厚l:2水泥砂浆抹面压光。

  1.依据《建筑工程建筑面积计算规范}(GB/T50353——2005)的规定,计算别墅的建筑面积。将计算过程及计量单位、计算结果填入答题纸表6.I.1“建筑面积计算表”。

  注:弧形落地窗半径只=1500mm(为B轴外墙外边线到弧形窗边线的距离,弧形窗的厚度忽略不计)

  2.依据《建设工程工程量清单计价规范》计算卧室(不含卫生问)楼面、地面工程量,计算坡屋面工程量。将计算过程及结果填入答题纸表6.I.2“分部分项工程量计算表”。

  3.依据《建设工程工程量清单计价规范》编制卧室楼面、地面,坡屋面工程的分部分项工程量清单,填入答题纸表6.I.3“分部分项工程量清单表”(水泥砂浆楼地面的项目编码为020101001,瓦屋面的项目编码为010701001)。

  4.依据《建设工程工程量清单计价规范》编制“单位工程费汇总表”。假设别墅部分项目的分部分项工程量清单计价合计207 822元,其中人工费41 560元;措施项目清单计价合计48 492元;其他项目清单计价合计l2 123元;规费以人工费为基数计取,费率为30%;税率为3.413%。将有关数据和相关内容填入答题纸表6.I.4“单位工程费汇总表”。

  1.某总承包施工企业根据某安装工程的招标文件和实施工程的方案决定按以下数据及要求进行投标报价:

  该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。

  安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程建设价格管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不能低于依据工程所在地工程建设价格管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按l50万元计。

  按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的l5%计取。

  1.按照《建设工程工程量清单计价规范》和建标[2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入答题纸表6.Ⅱ。1“单项工程费用汇总表”中,其计算过程写在表6.Ⅱ.1“单项工程费用汇总表”的下面。(计算结果均保留整数)

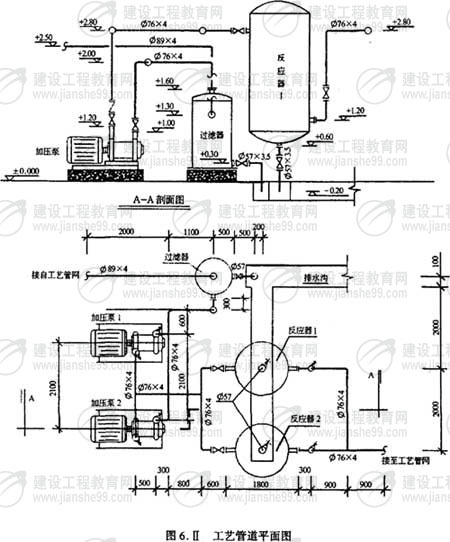

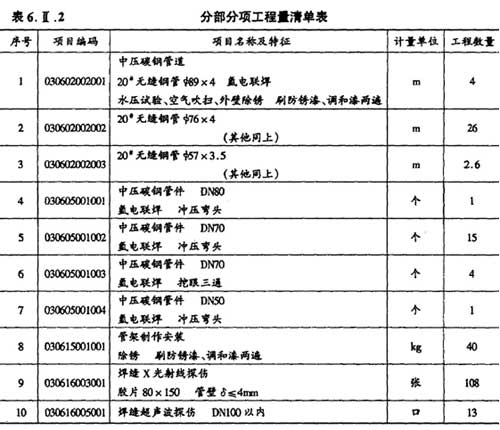

  2.根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管架制作安装、焊缝x光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入答题纸表6.Ⅱ.2“分部分项工程量清单表”。

  2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接,管道系统的焊接均为氩电联焊。

  3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H一25,截止阀为J41H一25,采用对焊法兰连接。4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗为6%。

  5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用x光射线.管道安装好后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。

  1.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管和配线的计算式填入答题纸上的相应位置,并填写答题织表6.Ⅲ.1“分部分项工程量清单表”。

  2.假设镀锌钢管DN20暗配和管内穿绝缘导线m,依据上述相关联的费用数据计算以上两个项目的综合单价,并分别填写答题纸表6.Ⅲ.2和表6.Ⅲ.3“分部分项工程量清单综合单价计算表”。

  3.依据问题2中计算所得的数据来进行综合单价分析,将电气配管(镀锌钢管DN20暗配)和电气配线(管内穿绝缘导线

  )两个项目的综合单价及其组成计算后填写答题纸表6.Ⅲ.4“分部分项工程量清单综合单价分析表”。

  一层:(1.5+3.2-1.6一o.4)+(1+3.2一1.3)+(1+3.2一1.3)+(1+0.1+1.3)+l(1.1+3.2-1.3)+(1.6+3.2-1.3)+2.5=19.9(m)

  二层:(1+3.2-1.3)+(1.1+3.2-1.3)+(2.5+3.2-1.3)+2.5=12.8(m)

  二线.2一1.3)+2.5+(1.1+ 3.2-1.3)+2.5]×2=33.2(m)

  江西人力资源和社会保障厅公布2015年造价工程师考务工作的通知

上一篇:维护住建行业市场秩序!河北通报今年第二批10起典型违法案件
下一篇:造价师的新商机:争议评审机制为你打开高端市场大门
服务热线:

025-57866111

Copyright ? 2017-2020 Ag8九游会_J9九游会亚洲(www.yxpic.com) 版权所有. All Rights Reserved. ICP:苏ICP备14046586号   技术支持: 网站地图
